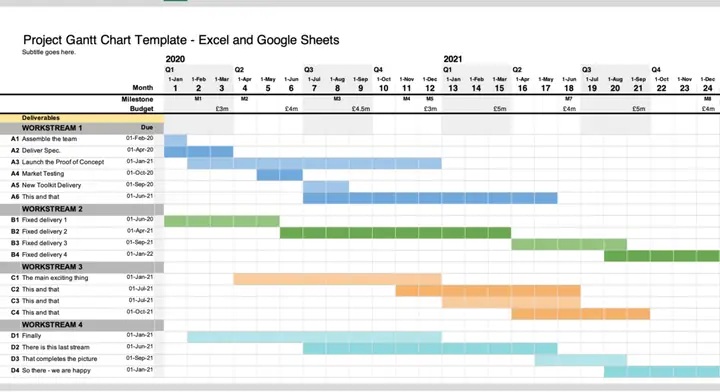

1. Giới thiệu về giản đồ Gantt
Giản đồ Gantt (Gantt chart) là một công cụ quản lý dự án phổ biến, giúp trực quan hoá lịch trình, tiến độ và mối quan hệ giữa các công việc trong một dự án. Được phát triển bởi Charles Henry Gantt vào đầu thế kỷ 20, biểu đồ này đã trở thành tiêu chuẩn trong nhiều lĩnh vực như xây dựng, công nghệ thông tin, sản xuất, marketing và nghiên cứu khoa học.
1.1. Lợi ích của giản đồ Gantt
- Hiển thị thời gian: Cho phép người dùng nhìn thấy ngay thời gian bắt đầu và kết thúc của mỗi công việc.
- Quản lý tài nguyên: Giúp xác định nguồn lực (nhân lực, thiết bị) cần thiết cho từng công đoạn.
- Phát hiện xung đột: Dễ dàng nhận ra các công việc chồng chéo, gây trễ hạn.
- Theo dõi tiến độ: Cập nhật thực tế so với kế hoạch, hỗ trợ ra quyết định kịp thời.
- Giao tiếp hiệu quả: Truyền đạt thông tin dự án cho các bên liên quan một cách rõ ràng.
1.2. Thành phần cơ bản của một giản đồ Gantt
- Trục thời gian: Thường nằm ở phía trên hoặc dưới biểu đồ, chia thành ngày, tuần, tháng tùy vào độ chi tiết.
- Danh sách công việc: Được liệt kê theo chiều dọc, mỗi dòng đại diện cho một nhiệm vụ hoặc giai đoạn.
- Thanh tiến độ (bars): Đánh dấu khoảng thời gian dự kiến thực hiện cho mỗi công việc.
- Mốc quan trọng (milestones): Các sự kiện quan trọng, thường được biểu diễn bằng hình kim cương.
- Mối quan hệ phụ thuộc: Đường nối hoặc mũi tên chỉ ra thứ tự thực hiện giữa các công việc.
2. Các bước chuẩn bị trước khi vẽ giản đồ Gantt
2.1. Xác định phạm vi dự án
Trước khi bắt đầu vẽ, cần làm rõ mục tiêu, kết quả mong muốn và các yếu tố giới hạn (ngân sách, thời gian, nguồn lực). Việc này giúp giảm thiểu việc bổ sung hoặc loại bỏ công việc sau khi biểu đồ đã hoàn thiện.
2.2. Liệt kê các công việc (Work Breakdown Structure – WBS)

Có thể bạn quan tâm: Cách Vẽ Giường Ngủ Đẹp: Hướng Dẫn Từ Cơ Bản Đến Nâng Cao Cho Người Mới Bắt Đầu
- Phân chia dự án thành các giai đoạn: Ví dụ: Khảo sát, Thiết kế, Triển khai, Kiểm thử, Bàn giao.
- Chi tiết hoá từng giai đoạn: Mỗi giai đoạn lại có các công việc con (task). Đảm bảo mỗi công việc có đầu vào, đầu ra rõ ràng.
- Đánh số công việc: Tiện lợi cho việc tham chiếu và xác định mối phụ thuộc.
2.3. Xác định thời gian dự kiến cho mỗi công việc
- Ước tính thời gian: Dựa trên kinh nghiệm, dữ liệu lịch sử hoặc phương pháp PERT (Optimistic, Most Likely, Pessimistic).
- Xác định ngày bắt đầu và ngày kết thúc: Chú ý tới ngày nghỉ, ngày lễ, và thời gian chờ đợi (lead time).
2.4. Xác định mối phụ thuộc (dependencies)
Có ba loại phụ thuộc chính:
– Finish-to-Start (FS): Công việc A phải hoàn thành trước khi B bắt đầu (phổ biến nhất).
– Start-to-Start (SS): Công việc B có thể bắt đầu cùng lúc hoặc sau khi A bắt đầu.
– Finish-to-Finish (FF): Công việc B phải hoàn thành cùng thời điểm hoặc sau khi A hoàn thành.
– Start-to-Finish (SF): Ít dùng, công việc B phải kết thúc trước khi A bắt đầu.
2.5. Xác định nguồn lực (resource allocation)
Phân bổ nhân sự, thiết bị, vật tư cho từng công việc. Đảm bảo không có tài nguyên nào bị quá tải (over allocation). Khi tài nguyên bị trùng lặp, cần điều chỉnh thời gian hoặc phân chia lại công việc.
3. Công cụ hỗ trợ vẽ giản đồ Gantt
3.1. Phần mềm chuyên dụng
- Microsoft Project: Tính năng mạnh, hỗ trợ WBS, tài nguyên, báo cáo chi tiết.
- Primavera P6: Dành cho dự án quy mô lớn, công nghiệp.
- Smartsheet, Monday.com, Asana, ClickUp: Giao diện thân thiện, thích hợp cho dự án vừa và nhỏ.
3.2. Công cụ trực tuyến miễn phí

Có thể bạn quan tâm: Cách Vẽ Giá Vát Nghiêng: Hướng Dẫn Chi Tiết Từ Cơ Bản Đến Nâng Cao
- TeamGantt, GanttProject, Trello (kèm Power-Up Gantt), Google Sheets (sử dụng add‑on), Excel (công thức và biểu đồ dạng stacked bar).
3.3. Khi nào nên dùng công cụ nào?
- Dự án phức tạp, nhiều tài nguyên → Microsoft Project hoặc Primavera.
- Nhóm nhỏ, ngân sách hạn chế → Google Sheets, Excel, hoặc GanttProject.
- Cần hợp tác thời gian thực, tích hợp với các công cụ quản lý công việc khác → Smartsheet, Monday.com.

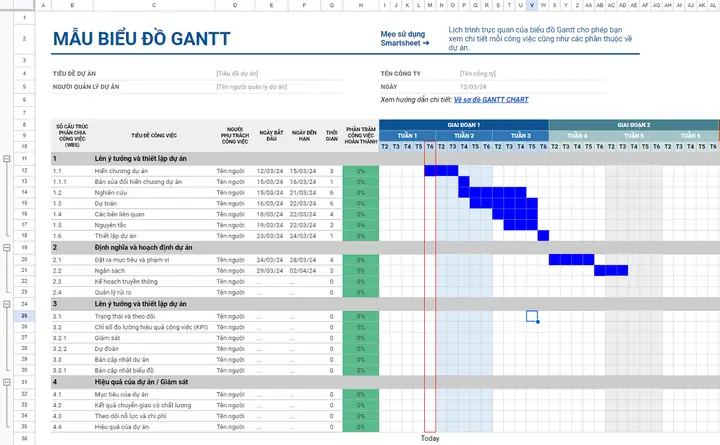

4. Hướng dẫn vẽ giản đồ Gantt bằng Excel (bước chi tiết)
4.1. Chuẩn bị dữ liệu
| STT | Công việc | Ngày bắt đầu | Thời gian (ngày) | Phụ thuộc |
|---|---|---|---|---|
| 1 | Khảo sát | 01/06/2026 | 5 | |
| 2 | Thiết kế | 07/06/2026 | 10 | 1 (FS) |
| 3 | Mua vật tư | 18/06/2026 | 7 | 2 (FS) |
| 4 | Lắp đặt | 26/06/2026 | 12 | 3 (FS) |
| 5 | Kiểm tra | 10/07/2026 | 5 | 4 (FS) |
| 6 | Bàn giao | 17/07/2026 | 2 | 5 (FS) |
4.2. Tạo thanh Gantt
- Chèn cột “Ngày kết thúc”:
=Ngày bắt đầu + Thời gian - 1. - Chọn vùng dữ liệu (Ngày bắt đầu và Thời gian) → Insert → Bar Chart → Stacked Bar.
- Định dạng chart:
- Nhấp vào series “Ngày bắt đầu”, chọn Format Data Series → Fill → No Fill để ẩn phần này, chỉ hiển thị “Thời gian”.
- Đảo trục Y (các công việc) để hiển thị đúng thứ tự.
- Định dạng trục X thành ngày thực (Right‑click → Format Axis → Axis Options → Date axis).
- Thêm mốc quan trọng: Chèn Shape (kim cương) tại ngày hoàn thành mỗi công việc, hoặc dùng “Scatter chart” để đánh dấu.
- Tô màu: Dùng màu sắc khác nhau cho các giai đoạn hoặc trạng thái (đang thực hiện, đã hoàn thành, trễ hạn).
4.3. Cập nhật tiến độ
- Thêm cột “Tiến độ (%)”. Dùng công thức
=MIN(1, (HOÀN_TẤT_NGÀY - NGÀY_BẮT_ĐẦU + 1)/THỜI_GIAN). - Vẽ một series “Progress” dạng stacked bar, đặt lên trên “Thời gian” để hiển thị phần đã hoàn thành.
4.4. Lưu mẫu và chia sẻ
- Lưu file dưới dạng
.xlsxvà.pdfđể chia sẻ. - Sử dụng OneDrive hoặc Google Drive để đồng bộ và cho phép đồng thời chỉnh sửa.
5. Vẽ giản đồ Gantt bằng Microsoft Project
5.1. Tạo dự án mới

Có thể bạn quan tâm: Cách Vẽ Giày Đá Bóng Từ A Đến Z: Hướng Dẫn Chi Tiết Dành Cho Người Mới Bắt Đầu
- Mở Project → File → New → Blank Project.
- Thiết lập Project Start Date (ví dụ: 01/06/2026).
5.2. Nhập WBS
- Nhập tên công việc, ngày bắt đầu, thời gian (Duration) trong cột “Task Name”, “Start”, “Duration”.
- Đánh dấu các công việc cấp cao (summary tasks) để nhóm các công việc con.
5.3. Thiết lập phụ thuộc
- Chọn công việc → trong cột “Predecessors” nhập ID công việc phụ thuộc và loại phụ thuộc (FS, SS, …). Ví dụ:
1FScho công việc 2 phụ thuộc Finish-to-Start công việc 1.
5.4. Gán tài nguyên
- Mở Resource Sheet → Thêm nhân sự, thiết bị, chi phí.
- Quay lại Gantt Chart → Gán tài nguyên cho từng công việc (Resource Names).
5.5. Theo dõi tiến độ
- Khi công việc bắt đầu, nhập Actual Start và % Complete.
- Project sẽ tự động cập nhật Actual Finish và Variance (độ lệch).
5.6. Xuất báo cáo
- Report → Visual Reports: Chọn “Task Usage” hoặc “Resource Allocation” để xuất ra PDF, Excel hoặc PowerPoint.
- Print Preview: Điều chỉnh layout, hiển thị cột “Milestones”, “Critical Path”.
6. Những lưu ý quan trọng khi vẽ và sử dụng giản đồ Gantt
6.1. Không nên quá chi tiết
Quá nhiều công việc con (ví dụ hơn 100) sẽ làm biểu đồ rối mắt, khó đọc. Nên phân cấp, chỉ hiển thị chi tiết ở mức “summary” và mở rộng khi cần.

Có thể bạn quan tâm: Cách Vẽ Giày Anime Nam: Hướng Dẫn Chi Tiết Từ Cơ Bản Đến Nâng Cao
6.2. Cập nhật thường xuyên
Biểu đồ chỉ có giá trị khi phản ánh thực tế. Đặt lịch cập nhật tiến độ (hàng ngày hoặc hàng tuần) và thông báo cho các bên liên quan.
6.3. Quản lý rủi ro
Thêm cột “Risk” hoặc “Buffer” để dự trù thời gian dự phòng. Khi công việc có nguy cơ trễ, tăng thời gian buffer hoặc điều chỉnh phụ thuộc.
6.4. Đánh dấu Critical Path
Critical Path là chuỗi công việc không có thời gian trễ (float = 0). Khi một công việc trên Critical Path bị trễ, toàn bộ dự án sẽ trễ. Hầu hết phần mềm sẽ tự động tô màu đỏ các công việc này.
6.5. Giao tiếp hiệu quả
Khi trình bày Gantt cho khách hàng hoặc nhà quản lý, nên:
– Tập trung vào các mốc quan trọng và Critical Path.
– Giải thích ngắn gọn về các phụ thuộc chính.
– Đưa ra kịch bản “what‑if” (ví dụ: nếu công việc X trễ 2 ngày, ảnh hưởng tới ngày hoàn thành).

7. Các ví dụ thực tế
7.1. Dự án phát triển phần mềm
| Giai đoạn | Công việc | Thời gian | Phụ thuộc |
|---|---|---|---|
| 1. Phân tích | Thu thập yêu cầu | 10 ngày | – |
| 2. Thiết kế | Kiến trúc hệ thống | 7 ngày | 1FS |
| 3. Lập trình | Module A | 15 ngày | 2FS |
| 3. Lập trình | Module B | 12 ngày | 2FS |
| 4. Kiểm thử | Test tích hợp | 8 ngày | 3FS, 4FS |
| 5. Triển khai | Đưa vào môi trường thực | 5 ngày | 5FS |
Biểu đồ sẽ cho thấy các module A và B chạy song song, nhưng Test tích hợp chỉ bắt đầu khi cả hai đều hoàn thành.
7.2. Dự án xây dựng nhà máy
- Milestones: Hoàn thiện thiết kế (31/08), Đặt mua thiết bị (15/09), Hoàn thiện lắp đặt (30/11), Khởi công thử (15/12).
- Critical Path: Thiết kế → Đặt mua → Lắp đặt → Kiểm tra → Bàn giao.
- Buffer: 10 ngày cho giai đoạn lắp đặt để dự phòng thời tiết xấu.
8. Kết luận
Vẽ giản đồ Gantt không chỉ là việc tạo một hình ảnh đẹp mắt mà còn là quá trình lập kế hoạch, phân tích, và kiểm soát dự án một cách có hệ thống. Bằng cách:
1. Xác định phạm vi và WBS chi tiết,
2. Ước tính thời gian và phụ thuộc,
3. Phân bổ nguồn lực hợp lý,
4. Sử dụng công cụ phù hợp (Excel, Microsoft Project, hoặc các nền tảng trực tuyến),
bạn sẽ sở hữu một công cụ mạnh mẽ để giám sát tiến độ, phát hiện rủi ro và giao tiếp hiệu quả với mọi bên liên quan. Hãy áp dụng những bước và lưu ý trên vào dự án thực tế của bạn, và đừng quên cập nhật, điều chỉnh biểu đồ thường xuyên để luôn duy trì sự chính xác và đáp ứng mục tiêu dự án. Chúc bạn thành công trong việc quản lý và hoàn thành dự án bằng giản đồ Gantt!
