TÓM TẮT
- 1 1. Giới thiệu chung về Giảng Đồ Gantt
- 2 2. Bước chuẩn bị trước khi vẽ Giảng Đồ Gantt
- 3 3. Các công cụ hỗ trợ vẽ Giảng Đồ Gantt
- 4 4. Quy trình vẽ Giảng Đồ Gantt chi tiết
- 5 5. Các lưu ý quan trọng khi vẽ Giảng Đồ Gantt
- 6 6. Ví dụ thực tế: Vẽ Giảng Đồ Gantt cho dự án phát triển ứng dụng di động
- 7 7. Cách tối ưu hoá Giảng Đồ Gantt cho dự án phức tạp
- 8 8. Thực hành: Tự tạo Giảng Đồ Gantt trong Google Sheets
- 9 9. Tổng kết
1. Giới thiệu chung về Giảng Đồ Gantt
Giảng đồ Gantt (tiếng Anh: Gantt chart) là một công cụ quản lý dự án cực kỳ hữu ích, giúp người dùng trực quan hoá tiến độ, thời gian và mối quan hệ phụ thuộc giữa các công việc trong một dự án. Được phát triển lần đầu tiên bởi Henry L. Gantt vào đầu thế kỷ 20, giảng đồ Gantt đã trở thành tiêu chuẩn trong nhiều lĩnh vực như công nghệ thông tin, xây dựng, sản xuất, marketing và cả trong quản lý cá nhân.
1.1 Lợi ích của Giảng Đồ Gantt
- Trực quan hoá thời gian: Thể hiện rõ ràng thời gian bắt đầu và kết thúc của mỗi công việc.
- Quản lý phụ thuộc: Giúp nhận diện các công việc phụ thuộc lẫn nhau, tránh trễ hẹn.
- Kiểm soát tiến độ: Dễ dàng so sánh tiến độ thực tế với kế hoạch.
- Phân bổ nguồn lực: Xác định thời điểm nào cần nhân lực, thiết bị, hoặc tài nguyên nào.
- Giao tiếp hiệu quả: Cung cấp một hình ảnh chung cho toàn bộ đội ngũ dự án.
1.2 Các thành phần cơ bản của Giảng Đồ Gantt
- Trục thời gian (Timeline): Thông thường nằm ở phía trên hoặc dưới, chia thành ngày, tuần, tháng hoặc năm tùy vào độ dài dự án.
- Các hàng công việc (Task rows): Mỗi hàng đại diện cho một công việc hoặc một nhóm công việc.
- Thanh thời gian (Bars): Đánh dấu khoảng thời gian thực hiện công việc, kéo dài từ ngày bắt đầu đến ngày kết thúc.
- Mũi tên phụ thuộc (Dependency arrows): Cho biết mối quan hệ “phải hoàn thành trước” (Finish-to-Start) hoặc các loại phụ thuộc khác.
- Mốc thời gian (Milestones): Biểu tượng đặc biệt (thường là hình kim cương) để đánh dấu các sự kiện quan trọng.
- Tiến độ thực tế (Progress): Thường được biểu thị bằng màu sắc hoặc phần tỉ lệ phần trăm trên thanh thời gian.
2. Bước chuẩn bị trước khi vẽ Giảng Đồ Gantt
2.1 Xác định phạm vi dự án
- Mục tiêu dự án: Đặt ra mục tiêu rõ ràng, có thể đo lường được.
- Các deliverables: Liệt kê các sản phẩm, kết quả cuối cùng cần giao.
- Giới hạn thời gian: Đặt ngày bắt đầu và ngày kết thúc tổng thể của dự án.
2.2 Phân tích công việc (Work Breakdown Structure – WBS)
- Phân chia dự án thành các giai đoạn: Ví dụ: Khởi động, Lập kế hoạch, Thực hiện, Kiểm soát, Kết thúc.
- Chi tiết hoá công việc: Mỗi giai đoạn lại được chia thành các công việc cụ thể, có thể đo lường được.
- Đánh số công việc: Đánh số thứ tự hoặc mã công việc để dễ quản lý (VD: 1.1, 1.2, 2.1,…).
2.3 Thu thập thông tin về thời gian và nguồn lực

Có thể bạn quan tâm: Cách Vẽ Giản Đồ Xung: Hướng Dẫn Chi Tiết Từ Cơ Bản Đến Nâng Cao
- Ước tính thời gian: Dựa trên kinh nghiệm, dữ liệu lịch sử hoặc phương pháp PERT.
- Xác định nguồn lực: Nhân sự, thiết bị, vật tư cần thiết cho mỗi công việc.
- Xác định rủi ro: Liệt kê các rủi ro có thể ảnh hưởng đến thời gian và đưa ra biện pháp dự phòng.
2.4 Xác định mối quan hệ phụ thuộc
Có 4 loại phụ thuộc chính:
1. Finish-to-Start (FS): Công việc B chỉ bắt đầu sau khi công việc A hoàn thành (phổ biến nhất).
2. Start-to-Start (SS): Công việc B có thể bắt đầu đồng thời với công việc A.
3. Finish-to-Finish (FF): Công việc B phải hoàn thành cùng thời điểm hoặc sau công việc A.
4. Start-to-Finish (SF): Ít gặp, công việc B phải hoàn thành trước khi công việc A bắt đầu.
3. Các công cụ hỗ trợ vẽ Giảng Đồ Gantt
3.1 Phần mềm truyền thống
- Microsoft Project: Công cụ mạnh mẽ, tích hợp quản lý tài nguyên, chi phí, rủi ro.
- Primavera P6: Thích hợp cho dự án quy mô lớn, công trình xây dựng.
- OpenProj: Phiên bản mã nguồn mở của Microsoft Project.
3.2 Công cụ trực tuyến và miễn phí
- Trello + Power‑Ups: Kết hợp bảng Kanban với plugin Gantt.
- Asana: Tính năng Timeline cho phép tạo Gantt nhanh.
- ClickUp: Cho phép kéo thả, thiết lập phụ thuộc và màu sắc.
- Google Sheets / Excel: Sử dụng biểu đồ thanh và công thức để tự tạo Gantt.
- LibreOffice Calc: Tương tự Excel, miễn phí và mã nguồn mở.
3.3 Lựa chọn công cụ phù hợp
- Quy mô dự án: Dự án lớn → phần mềm chuyên nghiệp; dự án nhỏ → công cụ miễn phí.
- Ngân sách: Nếu không có ngân sách, ưu tiên Excel, Google Sheets.
- Khả năng hợp tác: Dự án đa địa điểm → công cụ đám mây (Asana, ClickUp).
- Độ phức tạp: Nhiều phụ thuộc và nguồn lực → Microsoft Project.
4. Quy trình vẽ Giảng Đồ Gantt chi tiết
4.1 Bước 1: Tạo bảng công việc

Có thể bạn quan tâm: Cách Vẽ Giản Đồ Venn: Hướng Dẫn Chi Tiết Từ Cơ Bản Đến Nâng Cao
- Mở công cụ (ví dụ: Excel).
- Tạo cột “Công việc”: Liệt kê tất cả các công việc theo thứ tự WBS.
- Thêm cột “Ngày bắt đầu” và “Ngày kết thúc”: Nhập ngày dự kiến.
- Thêm cột “Thời gian (ngày)”: Công thức =Ngày kết thúc – Ngày bắt đầu + 1.
- Thêm cột “Tiến độ (%)” (nếu cần).
4.2 Bước 2: Thiết lập trục thời gian
- Xác định khoảng thời gian tổng thể: Ví dụ, dự án kéo dài 6 tháng (1/1/2026 – 30/6/2026).
- Tạo hàng tiêu đề các ngày/tuần/tháng trên hàng đầu của bảng.
- Định dạng ô: Đặt độ rộng phù hợp, màu nền nhẹ để dễ nhìn.
4.3 Bước 3: Vẽ thanh thời gian cho mỗi công việc
- Sử dụng Conditional Formatting (định dạng có điều kiện) trong Excel:
- Chọn vùng ô thời gian (ví dụ: từ cột “Tháng 1” tới “Tháng 6”).
- Tạo quy tắc:
=AND(C$1>=$B2, C$1<=$C2)→ Đánh dấu màu. - Kéo thả: Nếu dùng công cụ Gantt trực tuyến, chỉ cần kéo thanh từ ngày bắt đầu tới ngày kết thúc.
4.4 Bước 4: Thêm mốc thời gian (Milestones)
- Xác định các mốc: Ví dụ “Hoàn thiện thiết kế”, “Kiểm tra nguyên mẫu”, “Ra mắt sản phẩm”.
- Chèn biểu tượng kim cương hoặc thay đổi màu thanh thành màu đặc biệt.
- Ghi chú: Thêm cột “Ghi chú” để mô tả nội dung mốc.
4.5 Bước 5: Thiết lập phụ thuộc
- Trong Excel: Không có tính năng tự động, nhưng có thể vẽ mũi tên bằng Shape → Line Arrow.
- Trong phần mềm chuyên nghiệp: Chọn công việc A → kéo “dependency line” tới công việc B, chọn loại phụ thuộc (FS, SS,…).
4.6 Bước 6: Cập nhật tiến độ thực tế
- Thêm cột “Tiến độ thực tế”.
- Cập nhật màu: Ví dụ, phần đã hoàn thành màu xanh, phần chưa hoàn thành màu xám.
- Sử dụng công thức:
=IF($D2<=$TODAY(),"Hoàn thành","Chưa hoàn thành")để tự động đánh dấu.
4.7 Bước 7: Đánh giá và điều chỉnh
- So sánh “Planned vs Actual”: Vẽ một cột phụ để so sánh thời gian dự kiến và thực tế.
- Xác định độ trễ: Nếu công việc B phụ thuộc vào A và A trễ, cập nhật lại ngày bắt đầu B.
- Tái lập kế hoạch: Sử dụng “What‑If Analysis” để dự đoán ảnh hưởng của các thay đổi.
5. Các lưu ý quan trọng khi vẽ Giảng Đồ Gantt

Có thể bạn quan tâm: Cách Vẽ Giản Đồ Frost: Hướng Dẫn Chi Tiết Từ Cơ Bản Đến Nâng Cao
5.1 Đừng quá chi tiết
- Quá nhiều công việc sẽ làm biểu đồ rối mắt và khó đọc. Thông thường, mỗi công việc không nên chiếm quá 3‑4 dòng.
- Sử dụng mức độ phân cấp: Giai đoạn → Nhóm công việc → Công việc chi tiết.
5.2 Đảm bảo tính khả thi của thời gian
- Kiểm tra nguồn lực: Không giao quá nhiều công việc cho cùng một người trong cùng thời gian.
- Xem xét thời gian “buffer”: Thêm khoảng thời gian dự phòng cho các rủi ro.
5.3 Cập nhật thường xuyên
- Định kỳ cập nhật (hàng ngày hoặc hàng tuần) để biểu đồ phản ánh thực tế.
- Sử dụng thông báo: Trong các công cụ như Asana, ClickUp, thiết lập thông báo khi công việc thay đổi.
5.4 Truyền thông hiệu quả
- Chia sẻ biểu đồ: Xuất file PDF, ảnh hoặc chia sẻ link trực tuyến.
- Giải thích các ký hiệu: Đưa vào chú giải (legend) để mọi người hiểu ý nghĩa màu sắc, mũi tên, biểu tượng.
6. Ví dụ thực tế: Vẽ Giảng Đồ Gantt cho dự án phát triển ứng dụng di động
6.1 Bước 1: Xác định WBS
| Mã | Công việc | Mô tả |
|---|---|---|
| 1 | Khởi động dự án | Lập kế hoạch, xác định mục tiêu |
| 2 | Phân tích yêu cầu | Thu thập yêu cầu, tạo tài liệu SRS |
| 3 | Thiết kế UI/UX | Wireframe, prototype |
| 4 | Phát triển backend | API, database |
| 5 | Phát triển frontend | Giao diện, tích hợp API |
| 6 | Kiểm thử | Unit test, integration test |
| 7 | Triển khai | Đưa lên App Store, Google Play |
| 8 | Bảo trì | Hỗ trợ, cập nhật |
6.2 Bước 2: Ước tính thời gian (ngày làm việc)
| Mã | Ngày bắt đầu | Ngày kết thúc | Thời gian (ngày) |
|---|---|---|---|
| 1 | 01/07/2026 | 05/07/2026 | 5 |
| 2 | 06/07/2026 | 20/07/2026 | 15 |
| 3 | 21/07/2026 | 10/08/2026 | 21 |
| 4 | 11/08/2026 | 31/08/2026 | 21 |
| 5 | 01/09/2026 | 20/09/2026 | 20 |
| 6 | 21/09/2026 | 10/10/2026 | 20 |
| 7 | 11/10/2026 | 20/10/2026 | 10 |
| 8 | 21/10/2026 | 31/12/2026 | 72 |
6.3 Bước 3: Thiết lập phụ thuộc

Có thể bạn quan tâm: Cách Vẽ Giản Đồ Fresnel: Hướng Dẫn Chi Tiết Từ Cơ Bản Đến Nâng Cao
- 2 FS 1: Phân tích yêu cầu bắt đầu sau khi khởi động hoàn thành.
- 3 FS 2: Thiết kế UI/UX phụ thuộc vào yêu cầu.
- 4 FS 3: Backend bắt đầu sau khi thiết kế UI/UX hoàn thành.
- 5 FS 4: Frontend phụ thuộc vào backend.
- 6 FS 5: Kiểm thử sau khi frontend xong.
- 7 FS 6: Triển khai sau kiểm thử.
- 8 FS 7: Bảo trì bắt đầu sau khi triển khai.

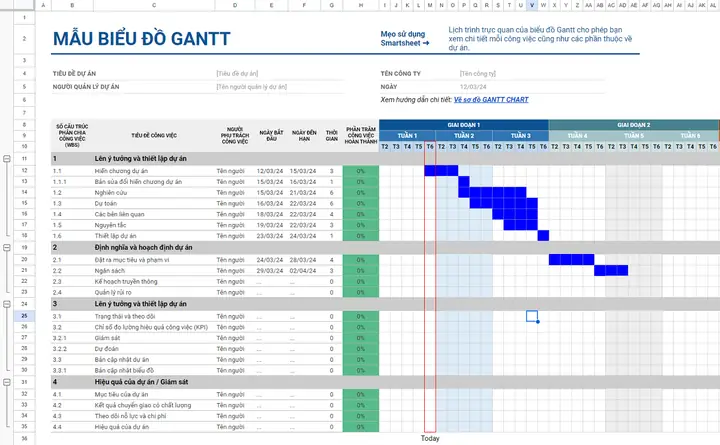

6.4 Bước 4: Vẽ trên Excel
- Tạo bảng như trong mục 4.1.
- Áp dụng Conditional Formatting cho cột thời gian (từ tháng 7/2026 đến tháng 12/2026).
- Thêm mốc: “Hoàn thiện thiết kế UI/UX” (10/08/2026) – đặt biểu tượng kim cương.
- Vẽ mũi tên phụ thuộc bằng Shape → Arrow.
- Cập nhật tiến độ: Giả sử đến ngày 15/09/2026, các công việc 1‑4 đã hoàn thành, 5 đang trong tiến độ 50%.
6.5 Kết quả cuối cùng
Biểu đồ hiển thị:
– Thanh màu xanh đậm cho các công việc đã hoàn thành.
– Thanh màu xanh nhạt cho công việc đang tiến hành (có phần màu xám biểu thị phần còn lại).
– Kim cương tại ngày 10/08/2026 (milestone “Thiết kế UI/UX hoàn thành”).
– Mũi tên FS liên kết các công việc, giúp người xem nhanh chóng nhận ra chuỗi phụ thuộc.
7. Cách tối ưu hoá Giảng Đồ Gantt cho dự án phức tạp
7.1 Sử dụng “Rolling Wave Planning”
- Định nghĩa: Lập kế hoạch chi tiết cho các giai đoạn sớm, và để các giai đoạn xa hơn ở mức độ tổng quan, sẽ chi tiết hoá khi tiến độ tới.
- Áp dụng: Trong Gantt, chỉ hiển thị chi tiết công việc cho 2‑3 tháng tới, các công việc xa hơn chỉ hiển thị ở mức “Phase”.
7.2 Phân lớp (Layering) và lọc
- Layer: Tạo các lớp công việc (ví dụ: “Phát triển”, “Kiểm thử”, “Quản trị”) và ẩn/hiện khi cần.
- Filter: Lọc theo nguồn lực, trạng thái, hoặc mức độ ưu tiên để tập trung vào phần quan trọng.
7.3 Đánh dấu “Critical Path”

- Critical Path là chuỗi công việc quyết định thời gian hoàn thành dự án.
- Cách xác định: Sử dụng phần mềm như MS Project → “View → Critical Tasks”.
- Lợi ích: Giúp quản lý tập trung vào các công việc không có thời gian dự phòng.
7.4 Tích hợp với biểu đồ PERT
- PERT (Program Evaluation Review Technique) giúp ước tính thời gian dựa trên ba kịch bản (tối ưu, trung bình, xấu nhất).
- Kết hợp: Sử dụng PERT để xác định thời gian dự kiến, sau đó nhập vào Gantt để lên lịch.
8. Thực hành: Tự tạo Giảng Đồ Gantt trong Google Sheets
- Mở Google Sheets → Tạo một bảng mới.
- Nhập dữ liệu: Cột A (Công việc), B (Ngày bắt đầu), C (Ngày kết thúc), D (Thời gian).
- Thêm cột thời gian: Từ cột E (Ngày 01/01/2026) tới Z (Ngày 31/12/2026), mỗi cột đại diện cho 1 ngày.
- Áp dụng Conditional Formatting:
- Vùng dữ liệu:
E2:Z100. - Công thức tùy chỉnh:
=AND(E$1>=$B2, E$1<=$C2). - Đặt màu nền xanh.
- Thêm mốc: Chọn ô tương ứng với ngày mốc → Insert → Drawing → Shape (kim cương) → Đặt vào ô.
- Vẽ phụ thuộc: Insert → Line → Arrow, kéo từ ô kết thúc công việc A tới ô bắt đầu công việc B.
- Chia sẻ: File → Share → Tạo link chia sẻ cho đồng nghiệp.
9. Tổng kết
Việc vẽ giảng đồ Gantt không chỉ là một bước kỹ thuật mà còn là quá trình tư duy chiến lược, giúp nhà quản lý nắm bắt được toàn bộ bức tranh của dự án, phát hiện sớm các rủi ro và tối ưu hoá nguồn lực. Từ việc xác định phạm vi dự án, phân tích công việc, ước tính thời gian, thiết lập phụ thuộc, tới sử dụng công cụ phù hợp và cập nhật tiến độ thường xuyên, mỗi bước đều đóng góp vào sự thành công của dự án.
Bạn có thể bắt đầu với Excel hoặc Google Sheets nếu dự án của bạn còn nhỏ và ngân sách hạn chế. Khi dự án mở rộng, hãy chuyển sang các phần mềm chuyên nghiệp như Microsoft Project hoặc Primavera để tận dụng khả năng quản lý tài nguyên, chi phí và rủi ro mạnh mẽ hơn. Đừng quên đánh dấu Critical Path, thêm buffer, và sử dụng Rolling Wave Planning để giữ cho biểu đồ luôn linh hoạt và phản ánh đúng thực tế.
Cuối cùng, giảng đồ Gantt là công cụ giao tiếp tuyệt vời – nó giúp mọi thành viên trong đội ngũ nhìn thấy cùng một hình ảnh, hiểu rõ vai trò và thời gian của mình, từ đó làm việc đồng bộ, giảm thiểu sai sót và đạt được mục tiêu dự án một cách hiệu quả nhất.
Nhắc nhở: Để giảng đồ Gantt luôn hữu dụng, hãy cập nhật thường xuyên, đánh giá lại các phụ thuộc và điều chỉnh kế hoạch ngay khi có thay đổi. Khi bạn làm được điều này, Gantt sẽ trở thành “bản đồ hành trình” không thể thiếu cho mọi dự án thành công.
